Для полного перекрытия Качинской протоки осталось построить 50 метров временной перемычки.

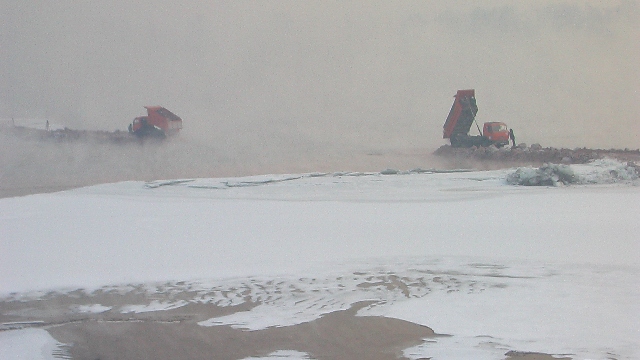

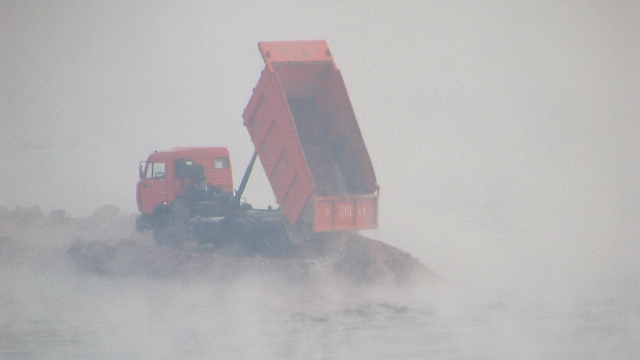

Работы по перекрытию Качинской протоки в районе вантового моста ведутся круглосуточно. По словам первого заместителя генерального директора – главного инженера компании «КрасКом» Олега Якубовича за минувшие сутки уложено 5 670 тонн скальных пород.
Бутовый камень добывают одновременно на двух карьерах Цементного и Химико-металлургического заводов. На строительстве временной перемычки задействовано 41 большегрузная машина, 19 единиц инженерной спецтехники и 10 обслуживающих автомобилей.
Днём на самых сложных участках городских улиц по маршруту движения самосвалов от карьера до Качинской протоки дежурят подразделения ГИБДД, обеспечивающие в случае необходимости регулировку транспортного потока для беспрепятственного проезда гружёной спецтехники.
Полностью перекрыть течение воды в этом русле Енисея планируется в ночь с четверга на пятницу.
